金環承建 | 享海宜居圣地——秦皇島萬科·拾光海灣
位于秦皇島市北戴河新區的

閑暇之余,到海邊轉一轉,

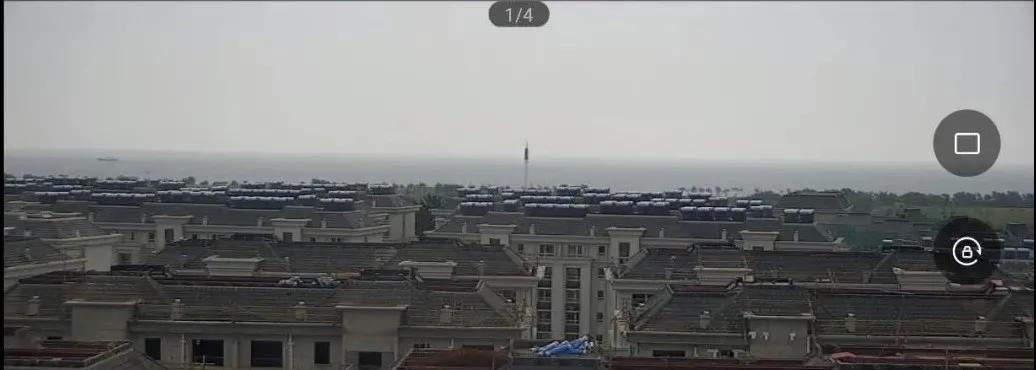

▲項目地點距離海岸線900米

2018年6月起,

作為總承包建設單位,金環在項目建設中直面困難和挑戰——
①工程體量大,工期緊張
工程總建筑面積大,樓棟較多,為多層群體建筑,按甲方要求,需要分批驗收交付,從第一批交付后起,平均每四個月完成一批精裝交付,工期緊張。
②工程質量驗收標準高
工程質量標準高,在施工過程中符合國家驗收規范標準及萬科集團質量驗收標準,在標準不統一時,全面執行最高標準。
③安全文明施工標準高
北戴河新區地理位置優越。作為全國知名的旅游、度假、休養療養、會議培訓基地,施工過程中安全文明施工不得忽視,必須嚴格按執行秦皇島市、北戴河新區及萬科集團對安全文明施工要求。
④做好各專業分包管理
工程涉及專業較多,專業分包單位多,涉及主體結構、二次結構、精裝修、園林綠化、智能化、人防、消防等多項專業協調管理工作。
⑤精裝修交付標準高
本項目為精裝交付,交付標準高,符合萬科集團精裝交付標準要求。

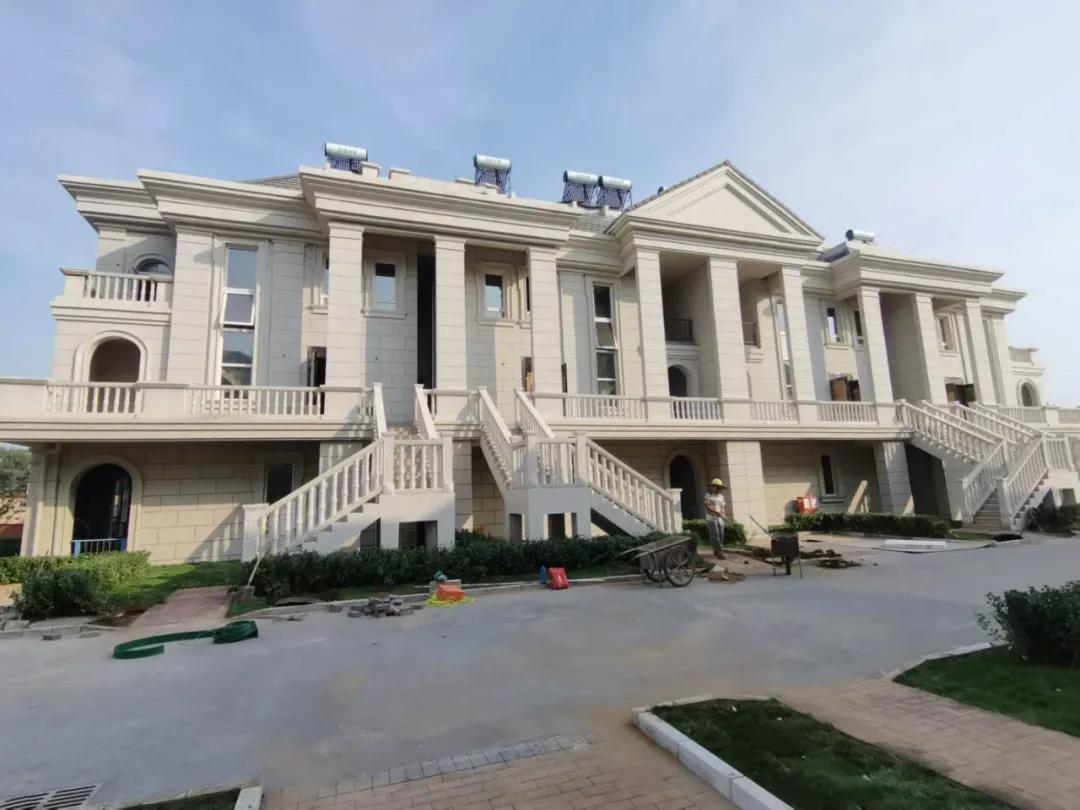

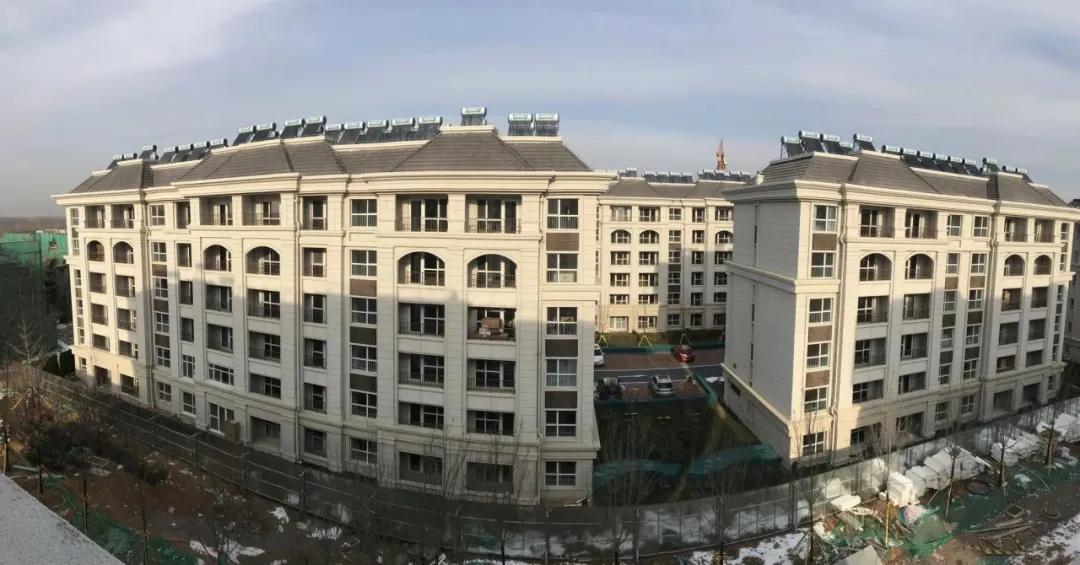

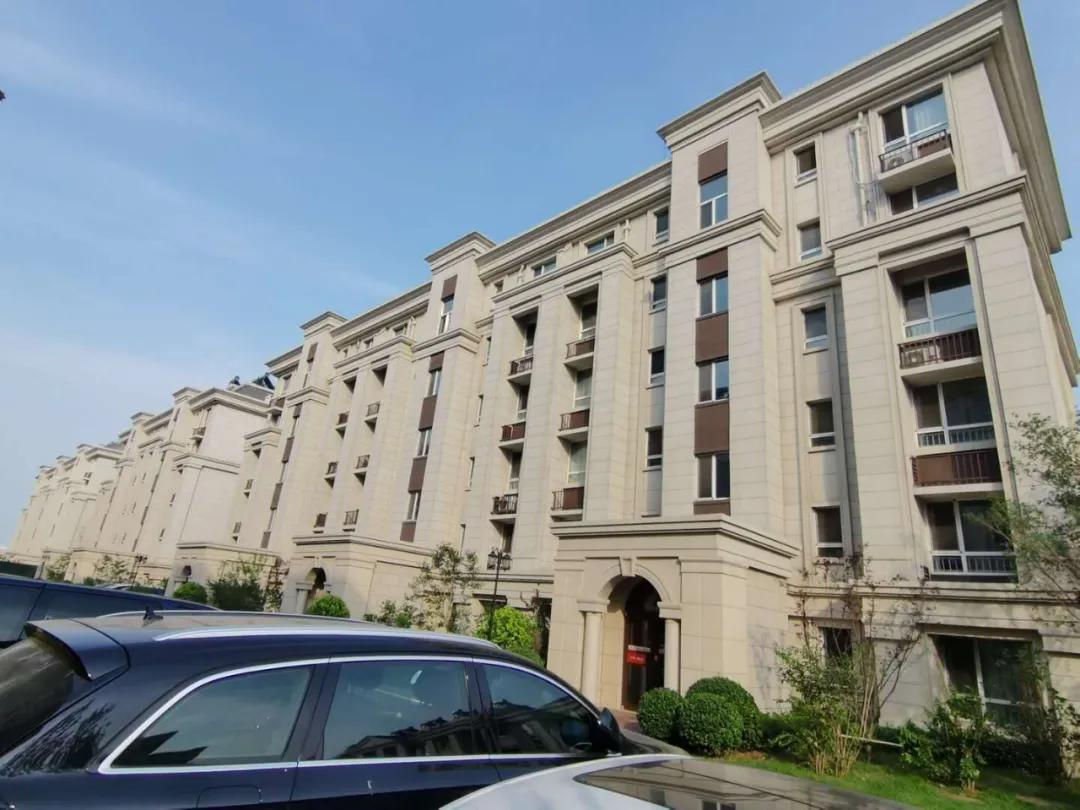

▲洋房實景圖
▲洋房實景圖
為了交付甲方和廣大業主優質的工程項目,金環建設集團作為總承包單位,嚴格從質量、進度、環境、安全等方面入手,全面發揮組織協調管理的能力,有序高質量推進項目進展。
組織協調、快速反應、高效管理是一個總承包單位的關鍵能力之一。在拾光海灣項目建設中,由于項目規模大、工期緊張,對項目部的各項組織協調能力提出更大的挑戰。如在進行2棟度假酒店的施工建設時,業主臨時變更板材,采用預制疊合板和AAC板。由于招標工作時間急迫,為滿足工期要求,項目部管理人員召開全體會議,立即啟動預制疊合板、AAC板招標工作,迅速收集當?shù)毓?yīng)商資源,組織議標、實地考察,快速高效選定優秀供應商。
秉承萬科集團對品質和質量的高標準,項目部組織全體項目管理人員深入學習領悟萬科集團工程質量、安全文明要求標準。施工過程中嚴格按相關要求標準制定施工方案及技術交底,執行“方案先行”。施工過程中嚴格要求,強調過程管控,針對施工過程中的技術難點及工藝難點,提前籌劃安排,重點預防,以高標準推進項目有序進展。

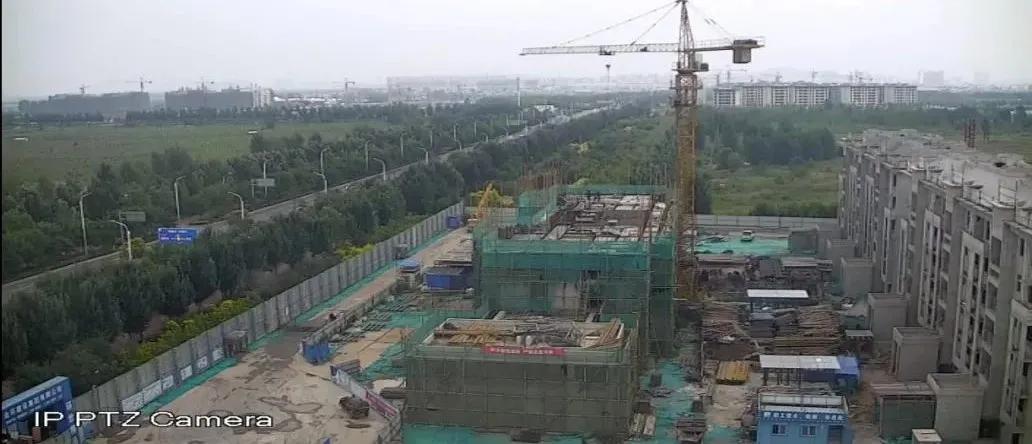

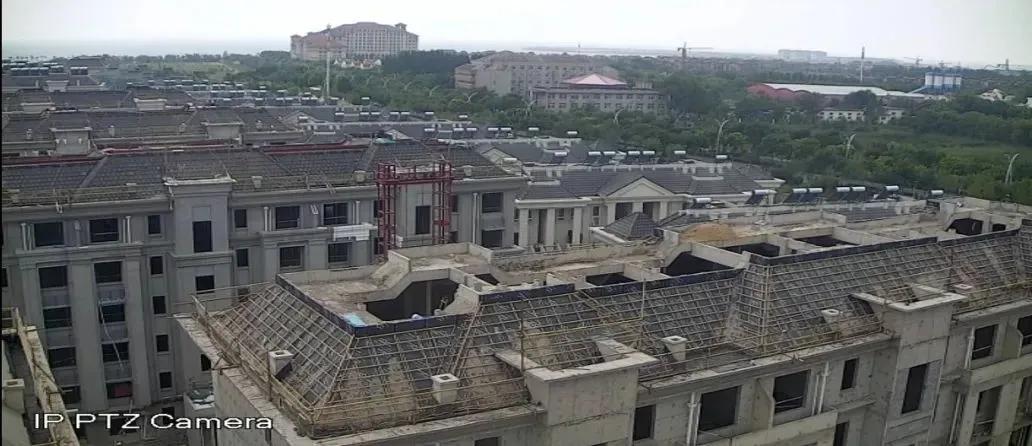

▲項目現場建設圖

▲項目現場建設圖

▲項目施工現場

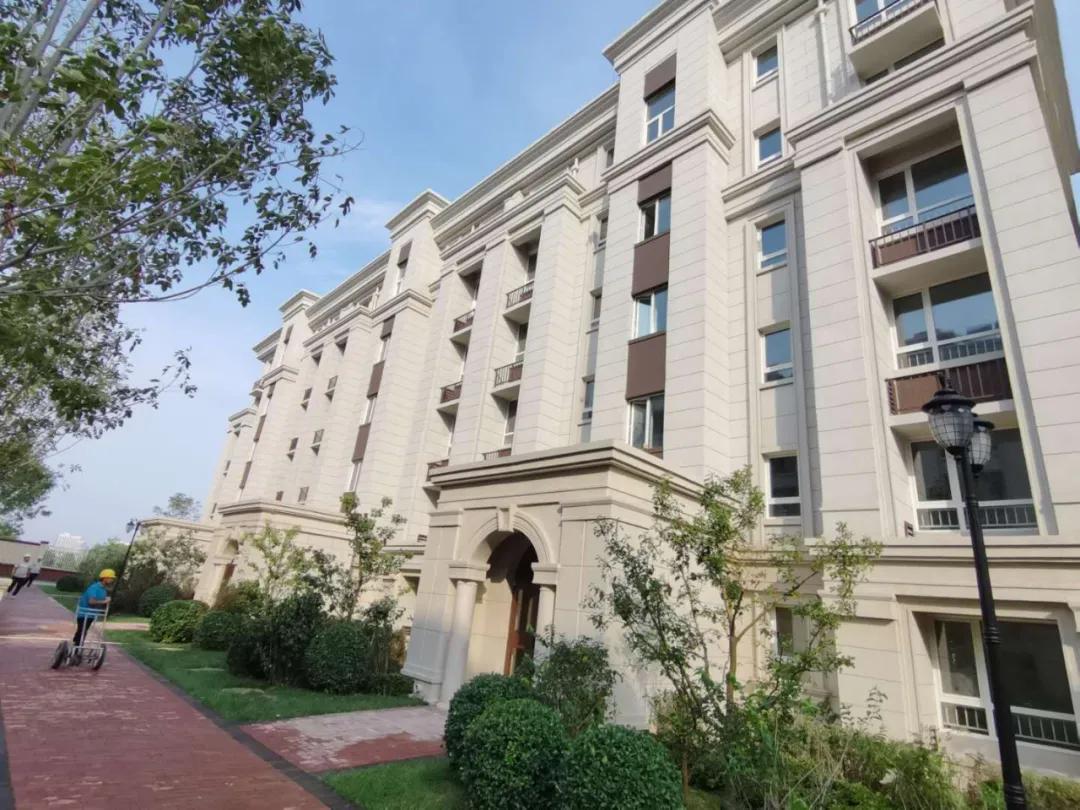

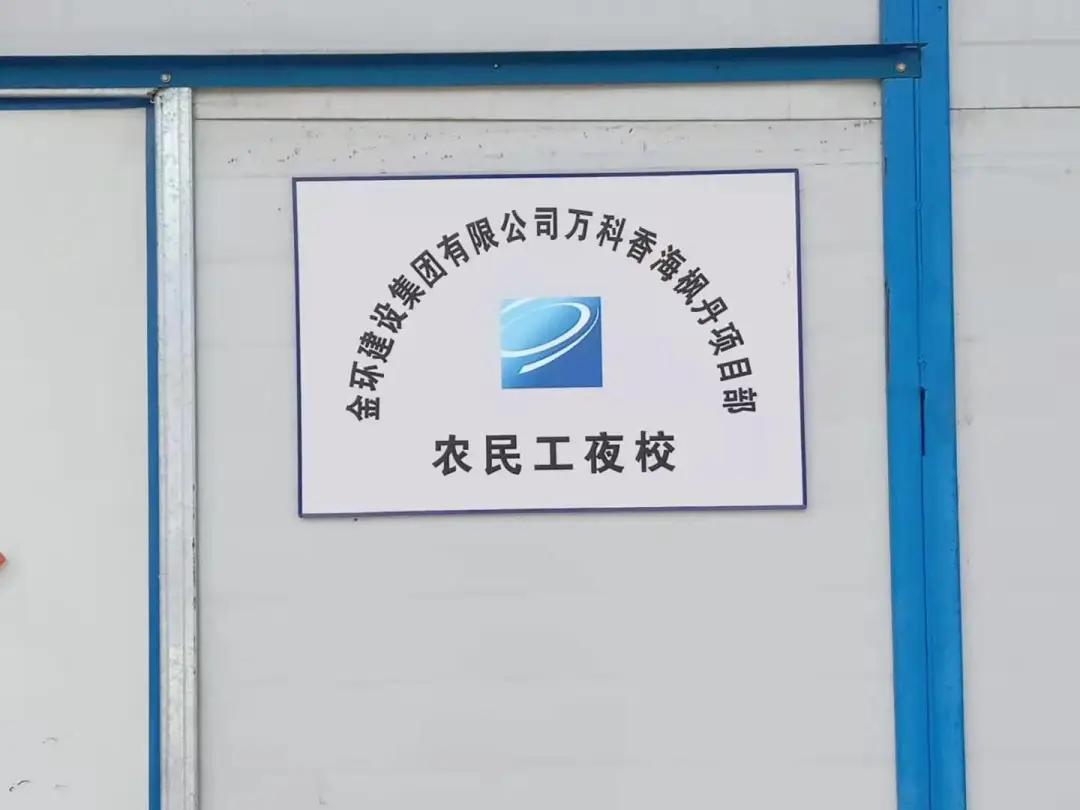

▲項目部工人夜校
來自金環的建設者們,以過硬的專業水平和不畏困難的精神,解決了一個又一個“攔路虎”。自2018年6月開工,經過全體建設者們的不懈努力,目前9棟洋房、8棟疊拼已完成竣工交付;12棟洋房、3棟別墅及地下車庫已完成結構驗收,正處于裝飾裝修階段;6棟洋房已結構封頂,處于二次結構砌筑階段;2棟度假酒店處于主體結構主體施工階段。
接下來
全體建設者們將繼續扎根一線,
秉持高品質的建設標準和要求,
全面有序推進項目進展,
將拾光海灣打造為舒適宜居的享海圣地!
